寫好DCS技術標書的要點、技巧及避坑指南

2026/6/9 15:27:11 人評論 次瀏覽 分類:DCS  文章地址:http://www.gzmengda.com/tech/6288.html

怎樣才能寫好DCS技術標書?DCS技術標書是寫給評標專家看的得分工具,DCS技術標書的核心邏輯是“逐條響應和重點突出”,寫好DCS技術標書需要懂技術和懂規則。本文將寫好DCS技術標書背后的邏輯、要點和技巧分享給大家。

1、評分專家在關注什么?

DCS技術標書的核心邏輯是逐條響應和重點突出,不能寫成給甲方看說明書,不能面面俱到。評分專家通常在短時間內采用的是"掃描+定位+打分"的模式評審投標方的DCS技術標書:
第一遍:快速掃描,看投標方有沒有響應招標文件的所有條款;
第二遍:定位關鍵項,找到能拉開差距的核心評分點;

第三遍:橫向對比,在同行中給投標方這份DCS技術標書打等級。

2、DCS技術標書綜合得分邏輯

評分專家通常會從系統架構與技術方案、項目實施能力、技術參數響應、項目實施能力、技術參數響應、業績與資質和服務于培訓、價格等維度給DCS技術標書綜合評價。典型的綜合評分法技術標分值分布大致如下:

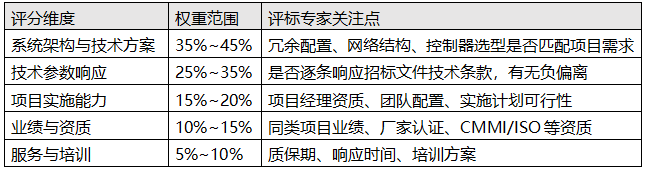

典型的綜合評分法技術標分值分布

注意:這是一個典型分布,不同項目會有差異:如大型石化、精細化工等技術復雜、專業性強的項目,技術方案權重往往更高;而通用性項目,價格分可能占30%以上。


總的來說,系統架構與技術方案+技術參數響應這兩項對的評分占在總評分中占比很大,DCS技術標書要重點寫好這方面內容。


3、應避開的DCS技術標書評分扣分問題


問題1:關鍵技術條款漏響應

有些招標文件規定"關鍵技術條款負偏離,一票否決",這是最致命的。招標文件往往會在技術規范中埋一些"隱性門檻",比如:
①控制器切換時間≤10ms
②系統MTBF≥87600小時
③支持IEC 61850通信協議
投標方必須在DCS技術標書明確回應這些條款!假如沒有回應,評標專家會默認不滿足招標要求,直接扣分,甚至被否決。

問題2:套用模板,投標方案與招標項目脫節

DCS技術標書中套用模版,容易被評分專家一眼看穿。比如"我公司高度重視質量管理,建立了完善的質量管理體系……"。真正的高分技術標,一定是招標項目專屬。比如:
①針對本項目的工藝特點,制定了專門的控制策略;
②根據現場防爆等級要求,選用符合Zone 2/Zone 1標準的設備;
③針對本項目的電網條件,制定了抗干擾專項方案;制定了相關的防雷方案,合理的接地方案等。

問題3:不能證明DCS技術標書中業績材料展示的業績

評標專家對待業績是"寧嚴勿松"的,投標方需要以證據證明DCS技術標書中的業績,否則扣分。DCS技術標準中業績證明材料常見問題舉例:
①合同金額與驗收報告不一致;
②驗收報告缺少關鍵簽字或蓋章;
③業績年份超出招標文件要求的期限。

問題4:項目經理掛靠而非實際投入

招標文件要求項目經理到場答辯的,一定要在標書中明確:項目經理的簡歷、參與本項目的時間承諾、聯系方式。假如DCS技術標書中隨便填個項目經理,假如評標時聯系不上項目經理,直接影響評分。

問題5:售后服務承諾"假大空"
像“7×24小時響應,2小時內到場”這樣套話多說無益,DCS技術標書中應將售后服務承諾具體化,言之有物:
①本地化服務網點地址和工程師人數;
②備件庫房位置和常用備件庫存周期
③歷史項目的平均故障響應時間和解決時效。

4、可復制的技術標框架:逐章逐節拿分點清單

昌暉儀表總結了一套用于DCS技術標書的推薦框架分享給大家,每一章都標注了分值權重和編寫要點:

第一章 項目理解與總體方案(15~20分)

①項目背景與需求分析:脫開招標文件原文,用自己的話陳述甲方痛點;
②總體設計方案:系統架構圖、網絡拓撲圖、控制站分布圖、數據庫劃分;
③設計理念與技術路線:為什么選這套方案,而非其他品牌/架構。

第二章 系統技術方案(25~30分)

①硬件配置清單(BOM):控制器、I/O模塊、操作站、服務器逐項與技術規格對標;
②軟件功能描述及配置數量:控制策略、報警管理、歷史數據、操作權限
③冗余方案:控制器冗余、網絡冗余、電源冗余的具體實現;
④通訊接口:與第三方系統(DCS與SIS通訊、與PLC通訊)方案;
⑤加分項:提供本項目的P&ID圖會簽稿,注明關鍵控制回路的設計思路。

第三章 技術參數逐條響應表(20~25分)

技術參數逐條響應是DCS技術標書內容的最關鍵環節,最好以表格形式對比招標內容和投標響應內容,直觀展示對投標內容是否響應,是否有偏離,力爭評分滿分。下面表格僅為示范

技術參數逐條響應

第四章 項目實施計劃(10~15分)
①實施里程碑:設計審查→設備采購→工廠測試→現場安裝→單體調試→系統聯調→投運驗收;
②關鍵路徑分析:哪些節點是必須按期完成的;
③風險識別與應對:可能的延誤因素和預案。

第五章 項目團隊配置(10~15分)
①項目經理簡歷:必須有同類項目經驗,寫清楚項目名稱、規模、職責;
②核心團隊成員:系統工程師、控制工程師、調試工程師資質;
③人員投入承諾:關鍵人員在項目現場的投入時間比例。

第六章 業績與資質證明(10~15分)
①同類項目業績清單:項目名稱、合同金額、驗收時間、甲方聯系方式;
②廠家授權:品牌原廠授權函(很多項目必備);
③資質證書:ISO9001、CMMI、信息安全等級保護等。

第七章 培訓與售后服務

①培訓計劃:操作培訓、組態培訓、維護培訓的課時和內容;
②售后服務承諾:響應時間、備件供應、質保期后的維保費用;
③本地化服務能力:本地服務網點、服務工程師數量。

5、寫好DCS技術標書的三個實戰技巧

技巧一:以甲方視角回應招標文件內容
拿到招標文件后先換位思考,不要急著寫,再問自己三個問題:
①甲方在這個項目中最大的擔心是價格?工期?質量?后期運維?
②哪些是招標技術條款的準入門檻和加分項?
③競爭對手可能會在哪些地方"注水"或"模糊處理"?
結合甲方視角將這三個問題的答案融入DCS技術標書,效果肯定不一樣。

技巧二:雙盲自檢法

DCS技術標書初稿完成后,找不了解這個項目的人當評標專家,得到他的評分結果:
①給他招標文件的技術評分表;
②讓他在技術標中找對應的得分點;
③找不到的地方,就是你丟分的地方。
這個方法能讓寫DCS技術標書的人發現自己的盲區,有利于做好查缺補漏。

技巧三:突出差異化亮點
建議每個DCS技術標書提煉出能讓評標專家記住的三個差異化亮點,以明顯的格式(如加粗、框選、單獨列示)吸引評分專家注意。差異化亮點必須少而精,可以從這些方面考慮:
①可以是技術方案上的獨特優勢(如獨特的控制策略、節能優化方案);
②可以是實施經驗上的特定積累(如同類裝置的調試訣竅);
③可以是服務保障上的額外承諾(如超出招標要求的響應時效)。

寫好DCS技術標書懂技術和懂DCS評分規則缺一不可。懂技術才知道DCS系統的置配、調試、交付;懂規則才知道評標專家的真實意圖、顧慮、評分準則。 一份DCS技術標書需要兼顧以上干貨內容,避免好方案拿不到分或高分方案落地性差。
